Passo a passo para construir sua casa dos sonhos

Aqui no Passos da Obra, você aprende cada etapa da construção residencial com dicas práticas e técnicas que facilitam sua obra.

5/8/202410 min read

1 - Projeto e Terreno

Um projeto de construção residencial é basicamente o plano completo para criar uma casa — desde a ideia inicial até a obra finalizada. Ele envolve várias etapas e profissionais, e quanto mais bem planejado for, menores serão os riscos de atrasos, gastos extras ou problemas estruturais.

1. Planejamento inicial
Aqui você define o essencial: tamanho da casa, número de cômodos, estilo (moderno, clássico, etc.), orçamento e o terreno. Também é o momento de verificar regras locais, como leis de uso do solo e recuos obrigatórios.

2. Projeto arquitetônico
É desenvolvido por um arquiteto e mostra a planta da casa: distribuição dos ambientes, iluminação, ventilação e estética. É o “desenho” principal da obra.

3. Projetos complementares
Além da arquitetura, existem outros projetos técnicos importantes:

  • Estrutural (como a casa vai se sustentar)

  • Elétrico (instalações de energia)

  • Hidrossanitário (água e esgoto)

Esses projetos garantem segurança e funcionalidade.

4. Aprovação legal
Antes de construir, o projeto precisa ser aprovado pela prefeitura local. Sem isso, a obra pode ser embargada.

5. Orçamento e cronograma
Aqui você calcula o custo total da obra (materiais, mão de obra, taxas) e define o tempo estimado de execução.

6. Execução da obra
É a construção em si, geralmente acompanhada por um engenheiro ou arquiteto. Inclui etapas como:

  • Fundação

  • Estrutura

  • Alvenaria

  • Instalações

  • Acabamentos

7. Finalização e documentação
Depois da obra pronta, pode ser necessário obter documentos como o “habite-se”, que autoriza a ocupação do imóvel.

Na construção civil, o tipo de terreno influencia diretamente o custo, a segurança e até o tipo de projeto da casa. Ignorar isso é uma das formas mais rápidas de transformar uma obra simples em um problema caro.

Principais tipos de terrenos

1. Terreno plano
É o mais simples para construir. Exige menos movimentação de terra e facilita o projeto.
Cuidados: mesmo sendo plano, é importante verificar drenagem para evitar acúmulo de água.

2. Terreno em aclive (subida)
A frente é mais baixa e o fundo mais alto.
Cuidados: exige cortes no solo ou construção em níveis. Pode aumentar o custo com contenção e estrutura.

3. Terreno em declive (descida)
A frente é mais alta e o fundo mais baixo.
Cuidados: pode precisar de muros de arrimo e fundações mais complexas. Em compensação, permite projetos com vista e aproveitamento de níveis.

4. Terreno rochoso
Tem grande presença de rochas.
Cuidados: escavação difícil e cara, às vezes precisa de equipamentos especiais ou até explosivos controlados.

5. Terreno arenoso
Solo solto, com pouca coesão.
Cuidados: baixa estabilidade. Pode exigir fundações profundas (como estacas) para evitar afundamento.

6. Terreno argiloso
Retém muita água e muda de volume conforme o clima.
Cuidados: risco de rachaduras devido à expansão e retração do solo. É essencial um bom sistema de drenagem e fundação adequada.

7. Terreno alagadiço ou com lençol freático alto
Presença constante de água no solo.
Cuidados: alto risco de infiltração e instabilidade. Pode exigir drenagem, impermeabilização e técnicas específicas de fundação.

Cuidados essenciais antes de construir

1. Sondagem do solo
Esse é o ponto mais importante. O ensaio de sondagem identifica a resistência do solo e orienta o tipo de fundação ideal.

2. Estudo topográfico
Mostra o relevo do terreno e ajuda a planejar cortes, aterros e o posicionamento da casa.

3. Drenagem
Evitar acúmulo de água é fundamental para não comprometer a estrutura ao longo do tempo.

4. Fundação adequada
Cada tipo de solo pede uma solução diferente (sapata, radier, estaca, etc.). Economizar aqui costuma sair caro depois.

5. Verificação legal
Confirme se o terreno é regularizado, se não está em área de risco (enchente ou deslizamento) e se pode ser construído.

6. Acesso e infraestrutura
Cheque se há acesso para materiais, além de água, energia e esgoto.

Resumo prático

  • Terrenos planos = mais baratos e simples

  • Terrenos inclinados = mais caros, mas com potencial arquitetônico

  • Solos instáveis (areia, argila, água) = exigem mais cuidado técnico

2 - Preparação do Solo e Canteiro de Obra.

A preparação do solo é uma etapa crítica na construção civil — se for mal feita, não importa o quão boa seja a estrutura, problemas como trincas, afundamentos e infiltrações podem aparecer com o tempo.

1. Limpeza do terreno

Antes de qualquer coisa, o terreno precisa ser “limpo”:

  • Remoção de vegetação, raízes e entulho

  • Retirada de materiais orgânicos (como restos de plantas), que se decompõem e enfraquecem o solo

Isso evita que o solo ceda depois.

2. Sondagem do solo

Aqui entra um estudo técnico essencial:

  • Avalia a resistência do solo

  • Identifica camadas (areia, argila, rocha, etc.)

  • Detecta presença de água

Com base nisso, o engenheiro define o tipo de fundação ideal.

3. Terraplanagem (movimentação de terra)

É o ajuste do formato do terreno:

  • Corte (remoção de terra)

  • Aterro (adição de terra)

  • Nivelamento

O objetivo é deixar o terreno estável e adequado ao projeto.

4. Compactação do solo

Depois de nivelar, o solo precisa ser comprimido:

  • Uso de máquinas como rolo compactador ou placa vibratória

  • Redução dos espaços de ar no solo

Isso aumenta a resistência e evita afundamentos futuros.

5. Drenagem

Controlar a água é fundamental:

  • Instalação de drenos (tubos ou brita)

  • Inclinação do terreno para escoamento da água

  • Em alguns casos, uso de manta geotêxtil

Evita infiltrações e erosão.

6. Substituição ou reforço do solo (se necessário)

Se o solo for fraco:

  • Troca por material mais resistente (como brita ou cascalho)

  • Uso de técnicas como solo-cimento ou estacas

Garante que o terreno suporte a construção.

7. Marcação da obra (locação)

Depois do solo pronto:

  • Marcação dos pontos onde ficarão fundações, paredes e pilares

  • Uso de estacas e linhas para orientar a construção

Resumo direto

Preparar o solo é:
Limpar → estudar → nivelar → compactar → drenar → reforçar → marcar

Por que isso é tão importante?

Uma base mal preparada pode causar:

  • Rachaduras nas paredes

  • Portas e janelas desalinhadas

  • Afundamento da construção

  • Problemas estruturais graves

Erros comuns (que dão dor de cabeça depois)

  • Pular a sondagem do solo

  • Fazer aterro sem compactação adequada

  • Ignorar drenagem

  • Usar solo orgânico ou inadequado

  • Economizar na fundação

Um canteiro de obra bem organizado não é só “apoio” — ele impacta diretamente no custo, na produtividade e na segurança da construção. Um canteiro mal planejado gera desperdício, atrasos e até acidentes.

O que deve ter em um canteiro de obra

1.Ligações provisórias

  • Água

  • Energia elétrica,

2. Área administrativa(opcional)

  • Escritório da obra (controle de projetos, documentos e planejamento)

  • Espaço para reuniões rápidas

3. Depósito de materiais

  • Local coberto para cimento, ferramentas e itens sensíveis

  • Área separada para areia, brita e tijolos

    - Organização evita perdas e facilita o trabalho

4. Área de vivência (obrigatória por norma)

  • Banheiro

  • Vestiário

  • Refeitório (opcional)
    - Garante condições dignas e segurança aos trabalhadores

5. Acesso e circulação

  • Entrada para caminhões

  • Caminhos internos livres e sinalizados

6. Área de preparo

  • Espaço para mistura de argamassa e concreto

  • Local para corte de materiais

7. Equipamentos e segurança

  • EPIs (capacete, luvas, botas, etc.)

  • Placas de sinalização

  • Extintores

Como fazer um bom canteiro de obra

1. Planejamento do layout
Antes de começar, defina onde ficará cada coisa:

  • Materiais perto do local de uso

  • Caminhos curtos e sem obstáculos
    - Isso reduz tempo e esforço

2. Organização

  • Cada material no seu lugar

  • Evitar acúmulo desnecessário
    - Menos desperdício e mais produtividade

3. Segurança em primeiro lugar

  • Uso obrigatório de EPIs

  • Sinalização de áreas de risco

  • Controle de acesso

4. Limpeza constante

  • Retirada de entulho regularmente

  • Evitar materiais espalhados
    - Reduz acidentes

5. Controle de materiais

  • Evitar roubos e perdas

  • Armazenar corretamente (cimento, por exemplo, não pode pegar umidade)

6. Logística eficiente

  • Planejar chegada de materiais

  • Evitar excesso ou falta

  • Local para descarga facilitada

7. Atendimento às normas
No Brasil, o canteiro deve seguir regras como a NR-18, que trata das condições de trabalho na construção civil.

Dica prática (que muita gente ignora)

Um bom canteiro não é o maior — é o mais funcional.
Às vezes, reorganizar melhor o espaço economiza mais dinheiro do que qualquer negociação de material.

3 - Fundação e instalações hidrossanitárias

A fase de fundação e as instalações hidrossanitárias são etapas essenciais em qualquer obra, pois garantem a estabilidade estrutural e o funcionamento adequado dos sistemas de água e esgoto da edificação.

A fundação é responsável por transmitir todas as cargas da construção para o solo de forma segura. Nessa etapa, são realizados estudos do terreno, como a sondagem, para identificar suas características e definir o tipo de fundação mais adequado, que pode ser superficial (como sapatas e radier) ou profunda (como estacas e tubulões). A execução correta dessa fase é fundamental para evitar problemas futuros, como recalques, trincas e até comprometimento da estrutura.

Paralelamente ou logo após a fundação, iniciam-se as instalações hidrossanitárias, que compreendem os sistemas de abastecimento de água potável, escoamento de esgoto e drenagem pluvial. Essa etapa envolve o planejamento e a execução de tubulações, conexões, caixas de inspeção e reservatórios, sempre seguindo normas técnicas para garantir eficiência, higiene e durabilidade. Um bom projeto hidrossanitário também contribui para o uso racional da água e facilita futuras manutenções.

A integração entre essas duas fases é crucial, pois muitas tubulações passam por elementos da fundação. Por isso, é necessário prever passagens e evitar interferências estruturais. Um planejamento bem elaborado e uma execução cuidadosa asseguram não apenas a segurança da obra, mas também o conforto e a funcionalidade da edificação ao longo do tempo.

A escolha da fundação de uma casa depende principalmente do tipo de solo, do peso da construção e do nível de água no terreno. Não existe uma única solução “certa” — usar a fundação errada pode causar trincas ou até comprometer a estrutura. Aqui vai um guia claro ligando tipos de terreno às fundações mais usadas:

Terreno firme (solo rochoso ou muito compacto)

Exemplo: rocha, cascalho bem compacto
Boas opções:

  • Sapatas isoladas

  • Sapatas corridas

  • Radier (laje de fundação)

  • Viga Baldrame

- Como o solo já é resistente, fundações rasas funcionam bem e são mais econômicas.

Solo arenoso (areia)

Características: boa drenagem, mas pode ser instável se solto
Boas opções:

  • Radier

  • Sapatas (se bem dimensionadas)

  • Estacas curtas (em casos mais soltos)

- Precisa garantir que a areia esteja bem compactada para evitar recalques (afundamentos).

Solo argiloso (barro)

Características: expande quando molhado e retrai quando seco
Boas opções:

  • Radier (muito comum)

  • Estacas profundas (como estaca broca ou hélice contínua)

- Evita fundações rasas simples, porque a movimentação da argila pode causar rachaduras.

Solo mole ou orgânico (turfa, aterro, mangue)

Características: baixa resistência, muito compressível
Boas opções:

  • Estacas profundas (pré-moldadas, hélice contínua, Strauss)

    - Aqui não tem muito segredo: precisa transferir o peso para camadas mais profundas e firmes.

Terreno com lençol freático alto

Características: presença de água próxima à superfície
Boas opções:

  • Radier (com impermeabilização)

  • Estacas (dependendo da carga)

- Também exige cuidado com drenagem e impermeabilização.

Terreno inclinado (aclive/declive)

Boas opções:

  • Estacas

  • Sapatas em níveis diferentes (degraus)

- Evita grandes movimentações de terra e garante estabilidade.

Ponto mais importante

Antes de decidir qualquer fundação, é essencial fazer um estudo do solo chamado Sondagem SPT.

Esse ensaio mostra:

  • resistência do solo

  • profundidade de camadas firmes

  • presença de água

- Sem isso, a escolha da fundação vira “chute”, o que pode sair muito caro depois.

A impermeabilização de fundação é uma etapa essencial na construção para evitar infiltrações de água, umidade ascendente e danos estruturais ao longo do tempo. Sem ela, podem surgir problemas como mofo, eflorescência, deterioração do concreto e até comprometimento da estrutura.

4 - Estruturas, instalações elétricas e hidráulicas.

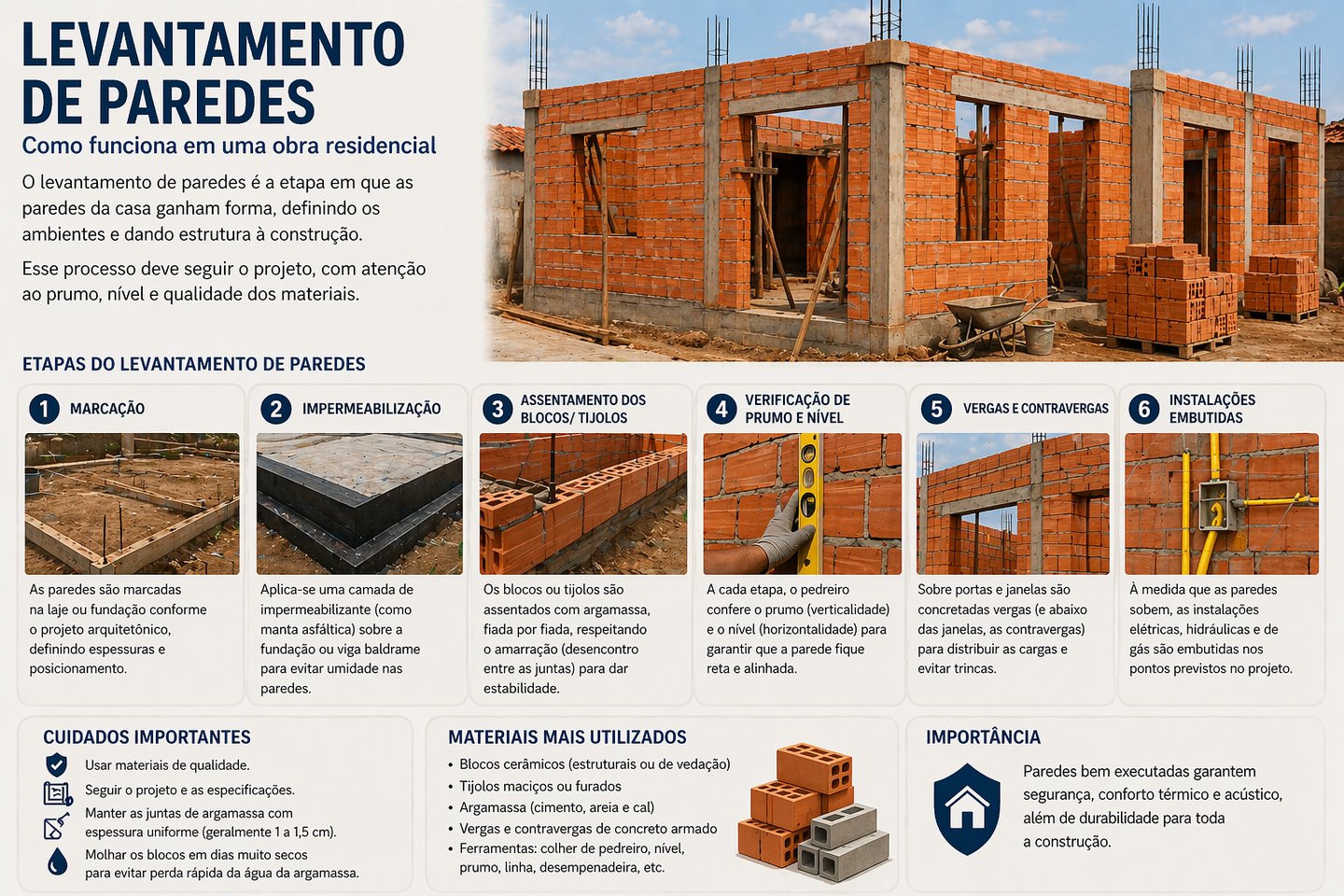

Levantar as paredes de uma casa não é só empilhar tijolos — é um processo contínuo em que estrutura e instalações precisam “conversar” o tempo todo. Pensando de forma mais narrativa, a obra começa com o chão já preparado: a fundação ou baldrame nivelado, impermeabilizado e marcado conforme o projeto. Ali já está desenhado, no piso, onde cada parede vai nascer.

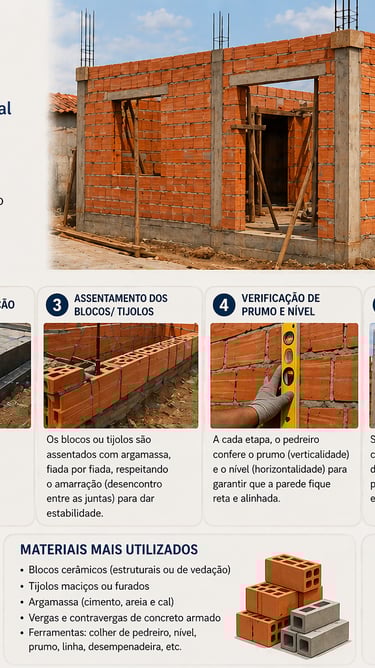

A primeira fiada de tijolos ou blocos é assentada com bastante cuidado. O pedreiro praticamente “gasta tempo aqui para ganhar depois”, ajustando nível e alinhamento com precisão, porque essa base vai guiar toda a parede. A partir daí, a parede começa a subir fiada por fiada, com argamassa entre os elementos e amarração dos tijolos para dar resistência. Enquanto sobe, o profissional está sempre conferindo prumo, nível e alinhamento com linha esticada.

É justamente nesse momento — durante a elevação da parede — que entram as instalações elétricas e hidráulicas. Elas não são feitas depois da parede pronta (ou pelo menos não deveriam ser, quando se busca qualidade), mas sim integradas ao processo.

Na parte elétrica, quando a parede atinge a altura onde ficarão tomadas, interruptores ou pontos de luz, o pedreiro ou eletricista faz os rasgos nos blocos ou já deixa espaços planejados. São instaladas as caixinhas de passagem e os eletrodutos (conduítes), que sobem ou descem por dentro da parede. Em muitos casos, esses conduítes já vêm do piso ou da laje e vão sendo embutidos conforme a alvenaria sobe. Depois disso, a parede continua sendo fechada ao redor dessas tubulações.

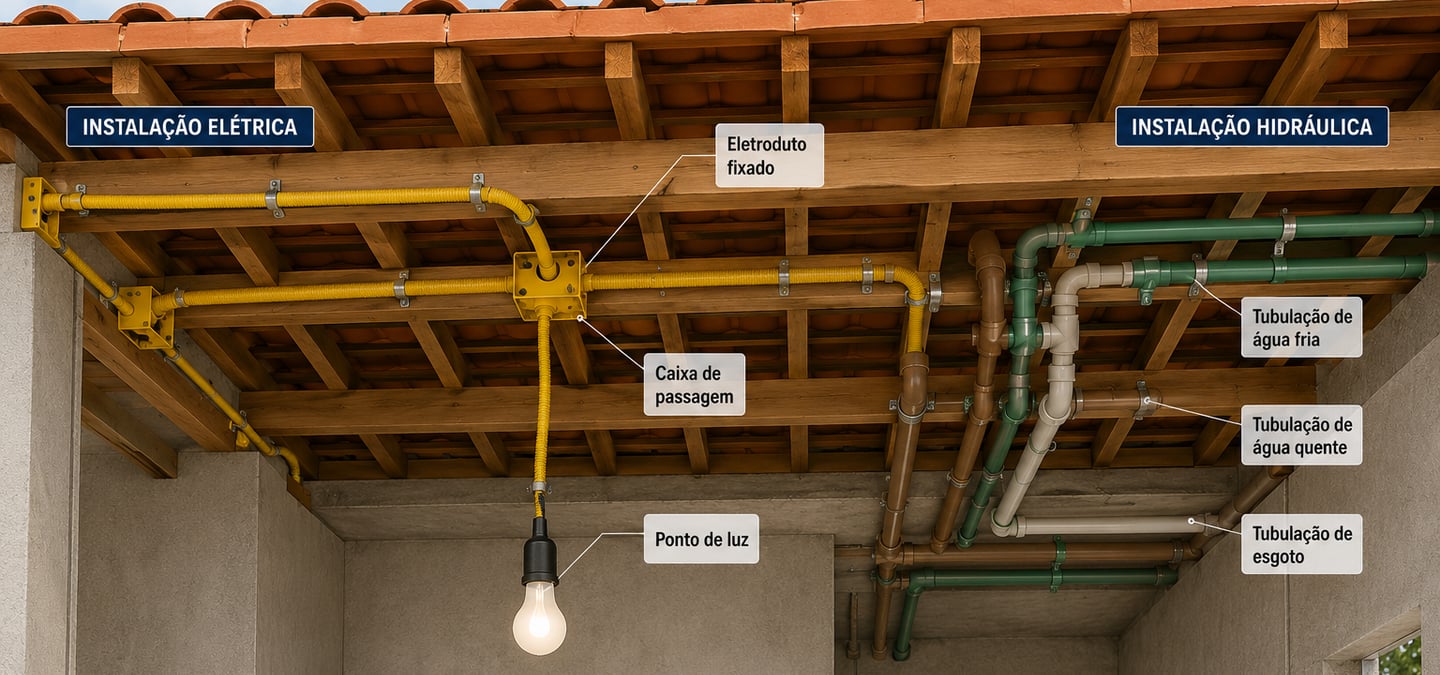

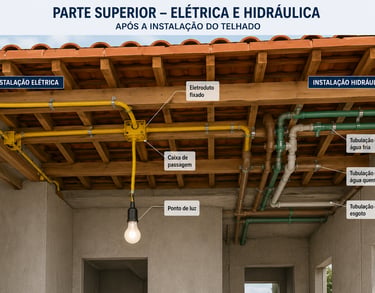

Na hidráulica, o raciocínio é parecido, mas exige ainda mais planejamento. Tubos de água (fria ou quente) e esgoto precisam estar exatamente nas posições corretas para pias, chuveiros, vasos sanitários etc. Assim, conforme a parede vai sendo levantada, os encanamentos são posicionados e fixados. Às vezes, é necessário cortar blocos para acomodar tubos mais grossos. Em paredes hidráulicas (como de banheiros e cozinhas), essa etapa acontece praticamente junto com cada avanço da alvenaria.

Um ponto importante: quanto mais cedo essas instalações forem pensadas (ainda no projeto), menos “quebra-quebra” depois. Quando alguém deixa para passar elétrica ou hidráulica só depois da parede pronta, acaba tendo que abrir rasgos (os chamados “cortes” ou “quebras”), o que enfraquece a parede e gera retrabalho.

Conforme a parede se aproxima da altura final, também são executados os vãos de portas e janelas, já com vergas e contravergas para evitar trincas. As instalações nesses pontos também precisam estar previstas — por exemplo, pontos elétricos próximos a portas ou tubulações próximas a janelas.

Quando toda a alvenaria está concluída e as instalações já estão embutidas e testadas (ou pelo menos posicionadas), entra a fase de acabamento. Primeiro vem a impermeabilização (dependendo da técnica ou tipo de impermeabilizante usado, podendo também ser misturado ao chapisco ou reboco), chapisco, que cria aderência na parede. Depois o emboço, que regulariza a superfície e já cobre completamente tubulações e conduítes. Por fim, o reboco ou massa fina deixa a parede lisa, pronta para pintura ou revestimento.

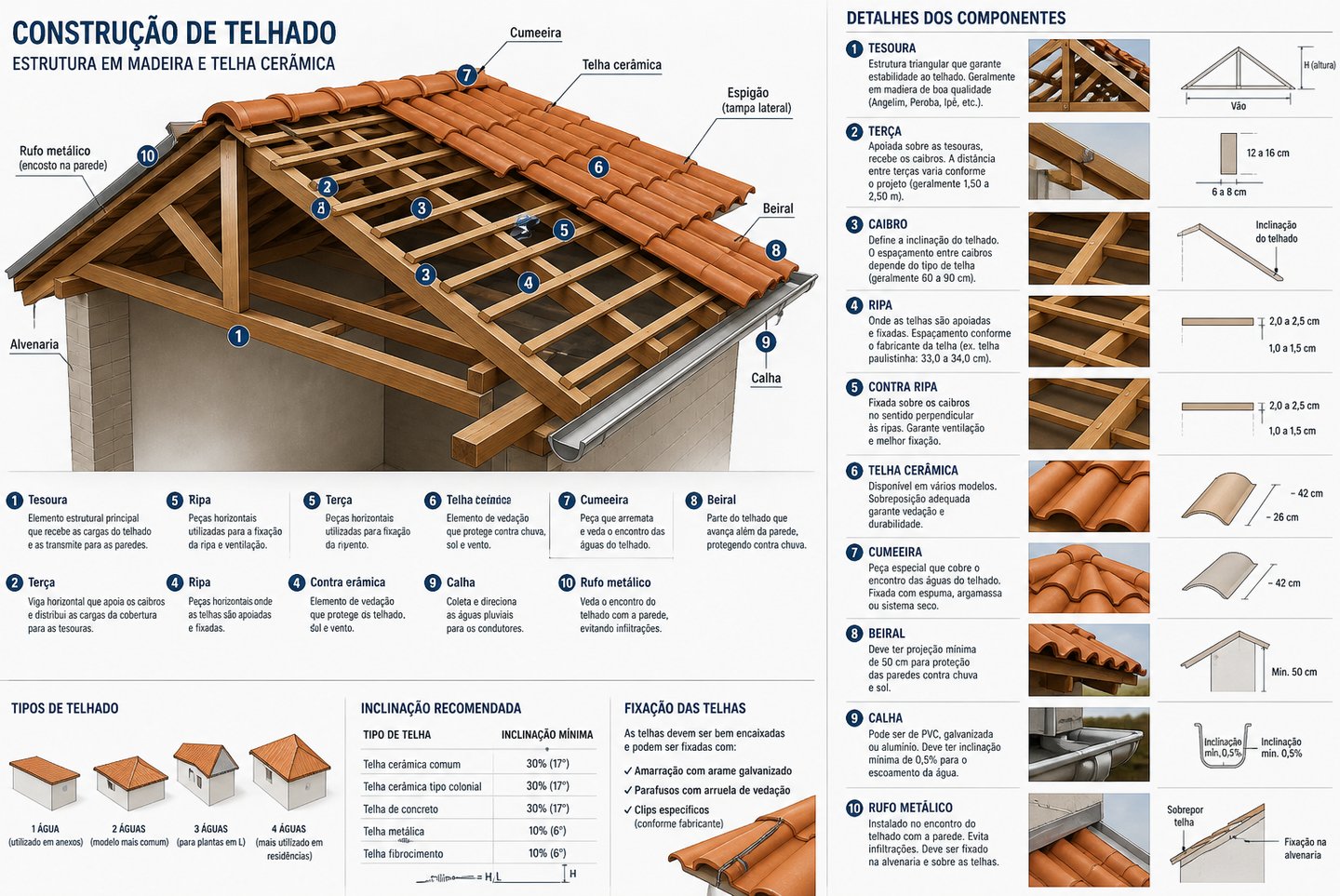

5 - Coberturas
